0 引言
1 基于流程再造的公路工程建设管理改革
1.1 管理理念
1.2 管理模式
1.3 各方责权划分
1.4 流程再造策略
2 流程再造方法

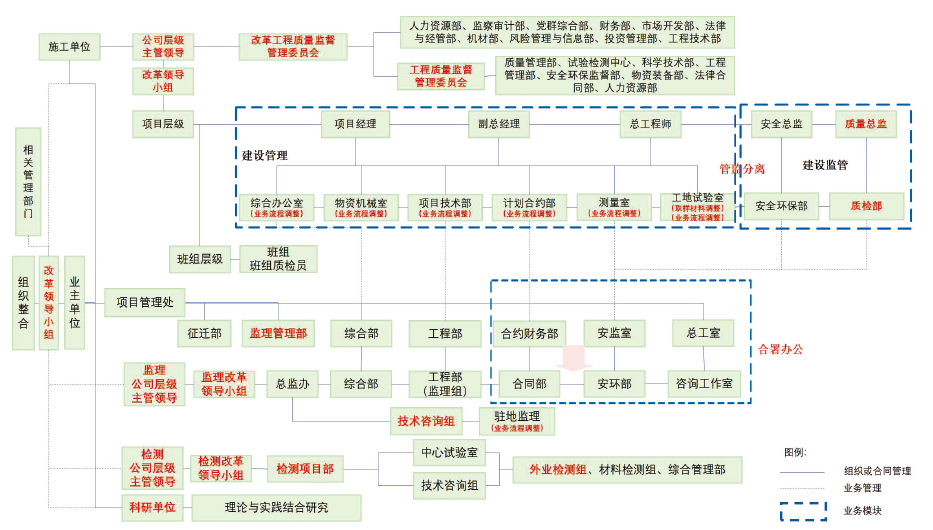

2.1 组织整合

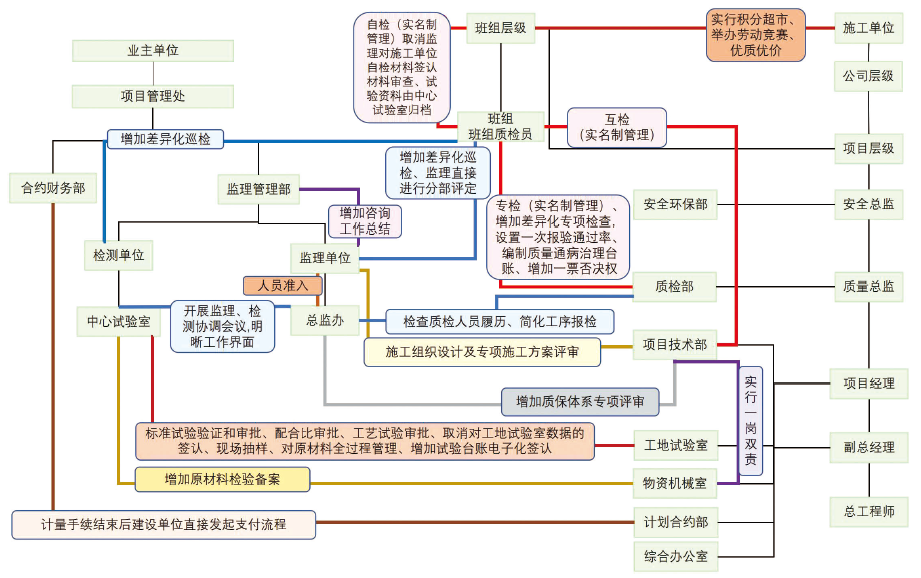

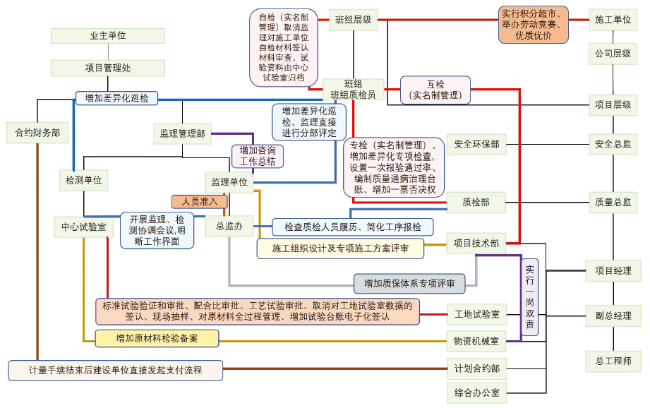

2.1.1 施工单位组织整合
2.1.2 监理、检测单位组织整合
2.2 流程整合
2.2.1 管理专业化、标准化
2.2.2 技术信息化、高效化
2.2.3 激励机制创新化
3 流程再造运行效果评价
4 高速公路工程建设管理流程再造实例
4.1 项目概况
4.2 建设效果
4.3 效果评价
表1 流程再造运行评估价指标体系及部分指标运行抽检情况 |
| 主题 | 类别 | 指标 | 指标说明 | 数值 |
|---|---|---|---|---|
| 高质量建设责任与效果评价 | 施工组织全过程管理 | 多层次评审 | — | — |
| 对照修正 | 将方案落实, 消除脱节现象 | 100% | ||
| 公司级改革小组完成率 | 提高改革领导力 | 100% | ||
| 一岗双责培训率 | 贯彻监理改革内容 | 100% | ||
| 责任落实率 | 落实法定管控责任 | 100% | ||
| 班前培训率 | 提高参建人员安全质量意识和水平 | 100% | ||
| 实名制管理 录入率 | 加强责任落实 | 100% | ||
| 施工单位内部管理 | 管监分离落实 比例* | 落实施工单位内部责任 | 100% | |
| 三检制实施率* | 落实施工单位内部责任 | 100% | ||
| 质量总监能力* | — | — | ||
| 质检部能力* | — | — | ||
| 工程项目抽检 合格率* | 工序一次性报验合格率提升情况 | 99% | ||
| 互检合格率* | 落实三检制,压实 施工单位主体责任 | 91.30% | ||
| 专检合格率* | 落实三检制,压实 施工单位主体责任 | 96.50% | ||
| 三检合格率* | — | — | ||
| 产品标准试验 合格率* | 发挥检测单位 质量管控能力 | 100% | ||
| 监理 单位 管理 | 一次报验通过率(月)* | 落实三检制,质量提升 效果显著 | 94% | |
| 全线Ⅰ类桩比例(月)* | 一体化桩基施工, 提高桩基质量 | 99.80% | ||
| 钢筋保护层厚度合格率* | 通过三检制,实体指标 有所提升 | 97.20% | ||
| 钢筋结构尺寸 合格率* | — | — | ||
| 质量月检发现 问题数* | 压实施工单位主体责任 | 23 | ||
| 高质量建设责任与效果评价 | 质量抽检与自检比例* | — | — | |
| 专题研究数* | — | — | ||
| 专项培训次数* | 提高参建人员安全 质量意识和水平 | 390 | ||
| 专项培训覆盖 人数* | 提高参建人员安全 质量意识和水平 | 10 000 | ||
| 质量隐患发现数(月度)* | 体现差异化检查和 管理工作成效 | 53 | ||
| 人员准入对应性* | — | — | ||
| 试验室能力 | — | — | ||
| 原材料检测 合格率 | 加强检测单位对原材 料的全过程管理 | 99.7% | ||
| 运行绩效与创新文化培育 评价 | 全过程 | 多方参与减少 比例 | 协调机制优化送样 效率,效果良好 | 50% |
| 工序交验节时 | — | — | ||
| 缩短时间/天 | — | — | ||
| 监理 | 审查合格率 | — | — | |
| 平行抽检比例 | — | — | ||
| 资料现场签认 减少率 | 优化工作流程, 简化内业效果明显 | 87% | ||
| 检测 | 标准试验审批 缩短时间/天 | 优化协调机制 | 1~2 | |
| 自检材料归档 缩短时间/天 | 优化协调机制 | 2~3 | ||
| 报废桩基减少数 | — | — | ||
| 薪酬 竞争 力与 作业 考评 | 工资制度有 业绩条款 | 激励从业者发挥能动性 | 100% | |
| 优质优价制度 | — | — | ||
| 优监优酬制度 | — | — | ||
| 质量安全奖罚 制度 | — | — | ||
| 黑名单信用网站公示 | — | — |
注:1.带*指标为监理单位+施工单位组合责任落实评价指标; 2.产品标准实验合格率、人员准入对应性、试验室能力、原材料合格率、产品试验检测合格率为检测单位责任落实评价指标; 3.“—”代表未调研到相关数据或该指标无法用具体数值表示; 4.各实测检查合格率均在理想范围内(不小于95%)。 |
